突破较大“拦路虎”!庆盛枢纽未来五线交汇

搜狐焦点广州资讯 2021-04-14 09:10:05
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

好消息! 小南从南沙产业园管理局了解到庆盛枢纽区块高压线路迁改工程排名前列阶段工作即将完成啦~ 工程释放出庆盛枢纽区块土地约95万平方米 此前受高压线路影响阻碍进展的庆盛科技创新产业基地建设进入快车道 小南了解到,新鸿基项目未来会以人行天桥、地下通道等形式与交通枢纽地块连通,将通过空中连廊与广深港高铁线

好消息!

小南从南沙产业园管理局了解到庆盛枢纽区块高压线路迁改工程排名前列阶段工作即将完成啦~

工程释放出庆盛枢纽区块土地约95万平方米

此前受高压线路影响阻碍进展的庆盛科技创新产业基地建设进入快车道

小南了解到,新鸿基项目未来会以人行天桥、地下通道等形式与交通枢纽地块连通,将通过空中连廊与广深港高铁线、地铁4号线进行接驳,并与规划中的广中珠澳高铁线和地铁22号线、33号线接驳。

1.释放庆盛区块土地约95万平方米

庆盛枢纽区块总面积8.6平方公里,有两条500千伏、4条220千伏架空高压输电线路穿越区块:500千伏顺广线、沙广线,220千伏乌番线、虎亚线、润迎线、润乌线,高压线成为制约区块建设的瓶颈,亟需迁改。

高压输电线路迁改分两阶段进行。

排名前列阶段:将两条500千伏和220千伏乌番线跨越新鸿基项目段按架空方式迁改。

第二阶段:将上述4条220千伏架空输电线迁改进入电缆隧道。

项目总投资规模31.32亿元。

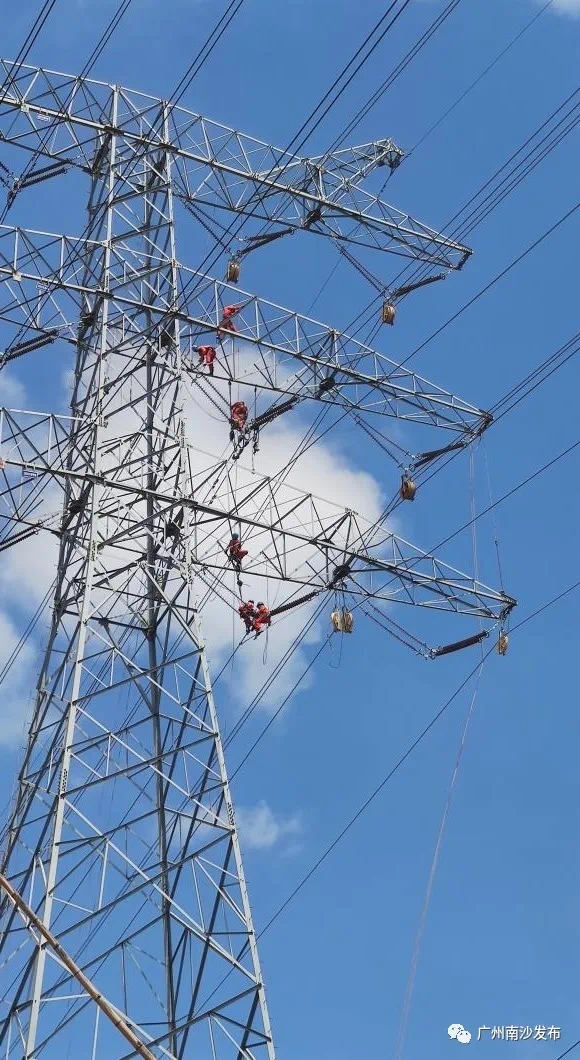

小南了解到,迁改过程中遇到的较大难题是停电计划不稳定。500千伏输电线停电影响范围广,每年4-10月迎峰度夏用电高峰期不能安排停电施工;且庆盛区块500千伏停电方案复杂,涉及广东省重要电网的安全。为此,广州市电力基础设施建设和电力设施迁改指挥部召开了三次专题会议,优化停电方案,并且调整局部迁改方案和停电窗口,保障迁改工程顺利进行。

据介绍,排名前列阶段迁改工程于2019年6月开工

500千伏顺广线、沙广线已分别于2020年12月22日、2021年3月23日安全送电220千伏乌番线将于4月15日送电

至此,排名前列阶段迁改工作基本完成

排名前列阶段迁改工程释放土地约95万平方米,改善了庆盛枢纽区块的空间环境;拆除新鸿基庆盛枢纽综合体项目、南沙奥园科技园等地块上的高压线路和铁塔后,加快了企业落地建设,也为南沙庆盛科技创新产业基地建设进入快车道扫除了一个重要障碍。

效果图

此外,排名前列阶段迁改工程还消除了两处历史遗留安全问题:一是原500千伏顺广线和沙广线导线跨越庆盛高铁站站台上空,拆除后提升了广深港高铁的安全保障能力;二是原500千伏沙广线#93-#94段15°小角度跨越广深港高铁,拆除后消除了这一安全隐患。

2.庆盛枢纽未来五线交汇

作为粤港澳科技创新合作区,庆盛枢纽区块重点发展人工智能、互联科技、创意创客、 科技研发等产业,目前已落户香港科技大学(广州)、新鸿基庆盛枢纽站场综合体、广州南沙国际人工智能产业研究院、广州人工智能全球示范中心、广州南沙国际化教育园、奥园南沙科技园、南沙智能网联汽车智慧交通示范区等项目,重点在谈项目有智慧交通产业园先导区(孵化器)等。

效果图

新鸿基项目已完成部分桩基础施工,正积极协调推进涉铁轨道主管部门专项审批工作、燃气迁改施工工作等。

来源:广州南沙分布
